一、高空安装作业安全控制

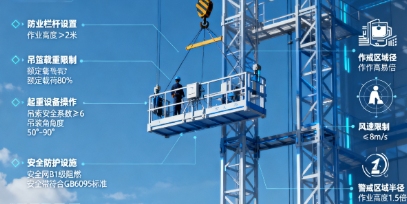

高空作业前必须进行安全评估。作业高度超过2米需设置防护栏杆,超过15米必须编制专项施工方案。吊篮载重不得超过额定载荷的80%,每班使用前要进行安全装置检查。风速超过8m/s时应停止作业,雷雨天气严禁高空作业。

起重设备操作要严格执行规程。汽车吊支腿必须完全伸出,接地压力不超过地基承载力的80%。吊索安全系数不低于6,吊装角度控制在60°-90°之间。吊装过程中要保持平稳,加速度不超过0.2g。就位后要立即进行临时固定,然后进行永久固定。

安全防护设施要配置齐全。安全网阻燃性能要达到B1级,网格密度不低于2000目/100cm²。安全带要符合GB6095标准,冲击力不超过6kN。现场要设置警戒区域,半径不小于作业高度的1.5倍。

标识标牌安装工程与现场管理(图1)

二、基础工程施工技术要点

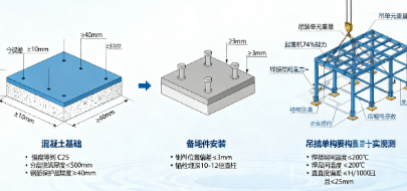

混凝土基础施工要精准控制。基础尺寸误差不超过±10mm,标高误差±5mm。钢筋保护层厚度不小于40mm,混凝土强度等级不低于C25。浇筑时要分层进行,每层厚度不超过500mm,振捣要均匀密实。

预埋件安装要精确定位。位置偏差不超过±3mm,垂直度偏差≤1/500。锚栓埋深要达到10-12倍直径,外露长度考虑后续调节需要。混凝土初凝前要进行复测,及时调整偏差。

钢结构安装要控制变形。吊装单元重量不超过起重机能力的75%。焊接要对称进行,控制层间温度不超过200℃。安装完成后要进行测量校正,整体垂直度偏差不超过H/1000且不大于25mm。

标识标牌安装工程与现场管理(图2)

三、电气安装与防水处理

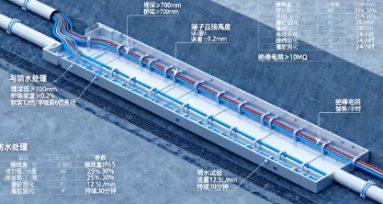

电缆敷设要规范施工。室外电缆埋深不小于700mm,过路要加套管保护。桥架安装坡度不小于0.2%,每隔30米设置接地点。电缆弯曲半径:铠装电缆不小于12倍直径,非铠装电缆不小于6倍直径。

接线施工要确保可靠。端子压接要使用专用工具,压接高度误差不超过±0.2mm。导线绝缘剥离长度要精确,裸露部分不超过1mm。接线后要立即进行绝缘测试,绝缘电阻不低于10MΩ。

防水处理要严密到位。接线盒防护等级要达到IP65以上,密封圈压缩量控制在25%-30%。灌胶密封要使用双组分环氧树脂,固化时间24小时。完成后的防水测试:喷水试验流量12.5L/min,持续时间30分钟。

标识标牌安装工程与现场管理(图3)

四、质量控制与验收标准

施工过程要严格监控。每天进行质量巡查,重点检查关键工序。材料进场要进行复验,不合格品立即退场。隐蔽工程在覆盖前必须验收,留存影像资料。

验收标准要严格执行。安装精度分级控制:A类项目(安全性)合格率100%,B类项目(功能性)合格率≥95%。使用全站仪等精密仪器测量,数据要记录完整。

维护管理要建立制度。竣工后提供完整的维护手册,明确保养周期和要求。建立质量追溯体系,每个标识都有独立档案。定期回访检查,发现问题及时处理。
